현대건설 원전 8기 우선권, 8기 수주로 봐도 될까?

현대건설이 테라파워의 차세대 원전 최대 8기에 대한 우선권을 확보해서 정리해 봅니다. 원전주마다 맡은 역할과 실제 매출로 이어지는 조건을 구분해서 볼 필요가 있습니다.

현대건설이 테라파워의 차세대 원전 최대 8기에 대한 우선권을 확보해서 정리해 봅니다. 원전주마다 맡은 역할과 실제 매출로 이어지는 조건을 구분해서 볼 필요가 있습니다.

테라파워 나트륨 원전의 특징

1. 테라파워는 빌 게이츠가 설립한 미국 차세대 소형모듈원자로 기업임.

2. 테라파워는 액체 소듐으로 원자로의 열을 식히는 소듐냉각고속로 기반 4세대 원전 기술을 보유함.

3. 이 원전은 외부 전원이 끊겨도 자연 냉각이 가능한 구조임.

4. 원자로에 에너지저장장치를 붙여 전력 수요에 따라 출력을 조절할 수도 있음.

5. 쉽게 말해 일정한 속도로만 달리는 발전소가 아니라 전력이 몰릴 때 힘을 더 내는 발전소임.

6. 기본 출력은 345㎿이며 필요할 때 용융염 에너지저장장치를 이용해 500㎿까지 높일 수 있음.

케머러 초도호기의 건설 일정

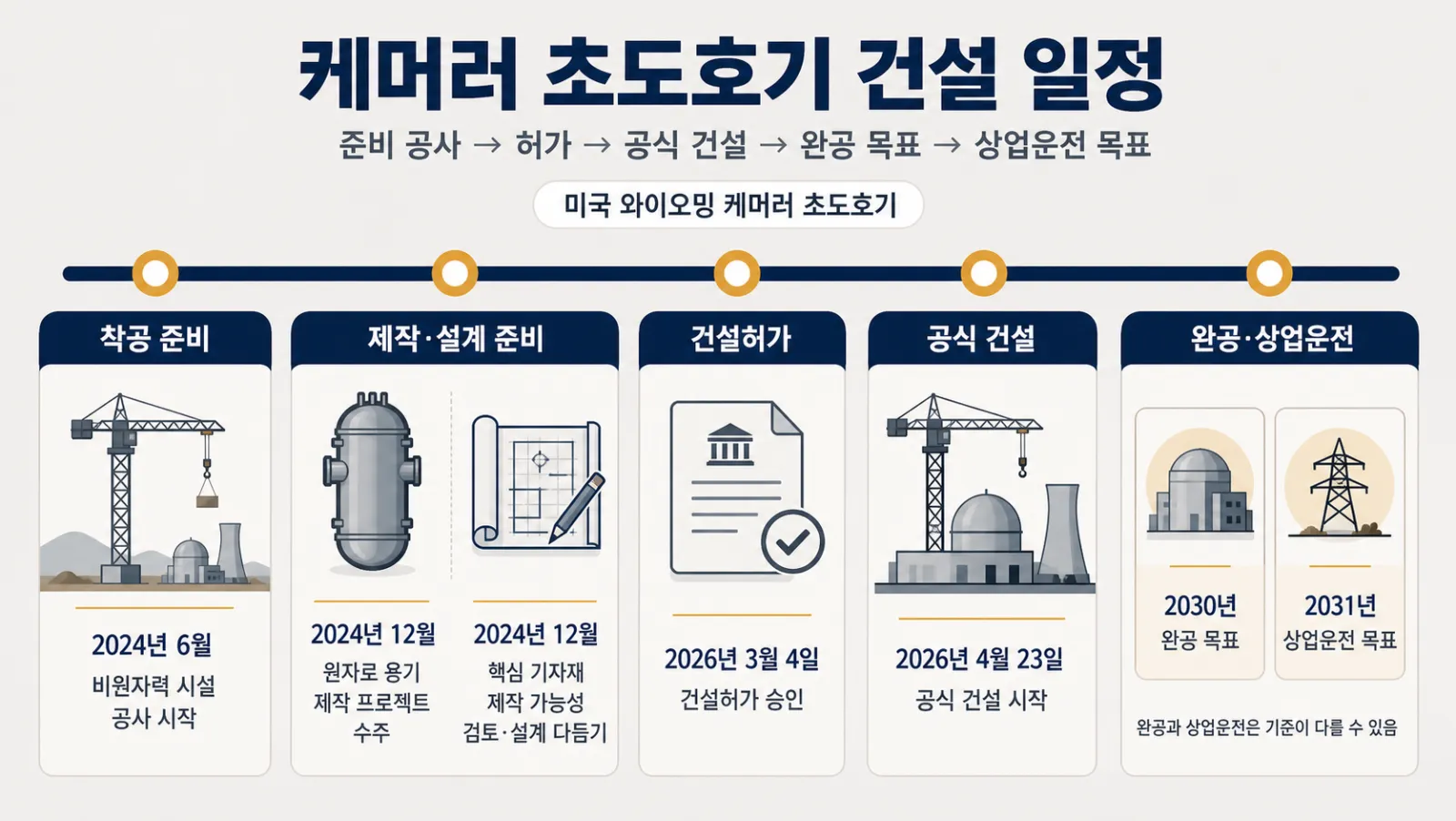

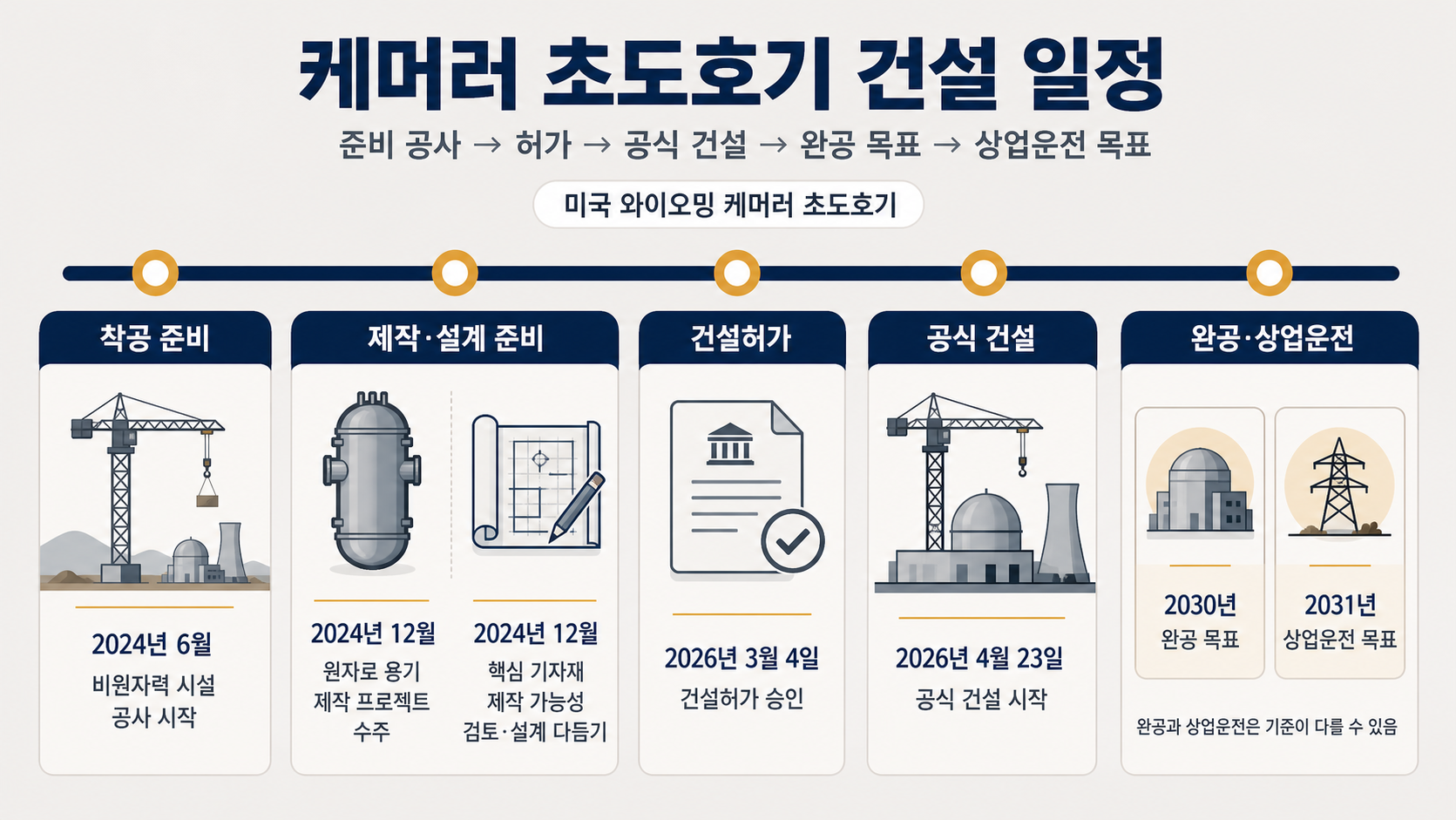

케머러 원전 건설 일정

7. 테라파워는 이 기술을 적용한 첫 원전인 케머러 1호기를 미국 와이오밍주에 건설하고 있음.

8. 시작은 2024년임.

9. 비원자력 시설 공사가 2024년 6월 먼저 시작됨.

10. HD현대는 2024년 12월 케머러 1호기에 들어갈 원자로 용기 제작 프로젝트를 수주함.

11. 두산에너빌리티도 2024년 12월 초도호기 핵심 기자재의 제작 가능성을 검토하는 계약을 체결함.

12. 두산에너빌리티는 이 계약 이후 실제 제작에 맞게 설계를 다듬는 작업을 진행함.

13. 미국 원자력규제위원회는 2026년 3월 4일 케머러 1호기의 건설허가를 승인함.

14. 테라파워는 2026년 4월 23일 케머러 1호기의 공식 건설에 들어감.

15. 완공 목표는 2030년으로 보도됨.

16. 상업운전 목표는 2031년임.

17. 두 일정은 각각 전체 공사 완료와 상업운전 기준으로 보이며 자료별로 차이가 있음.

한국 기업 협력과 빅테크 수요

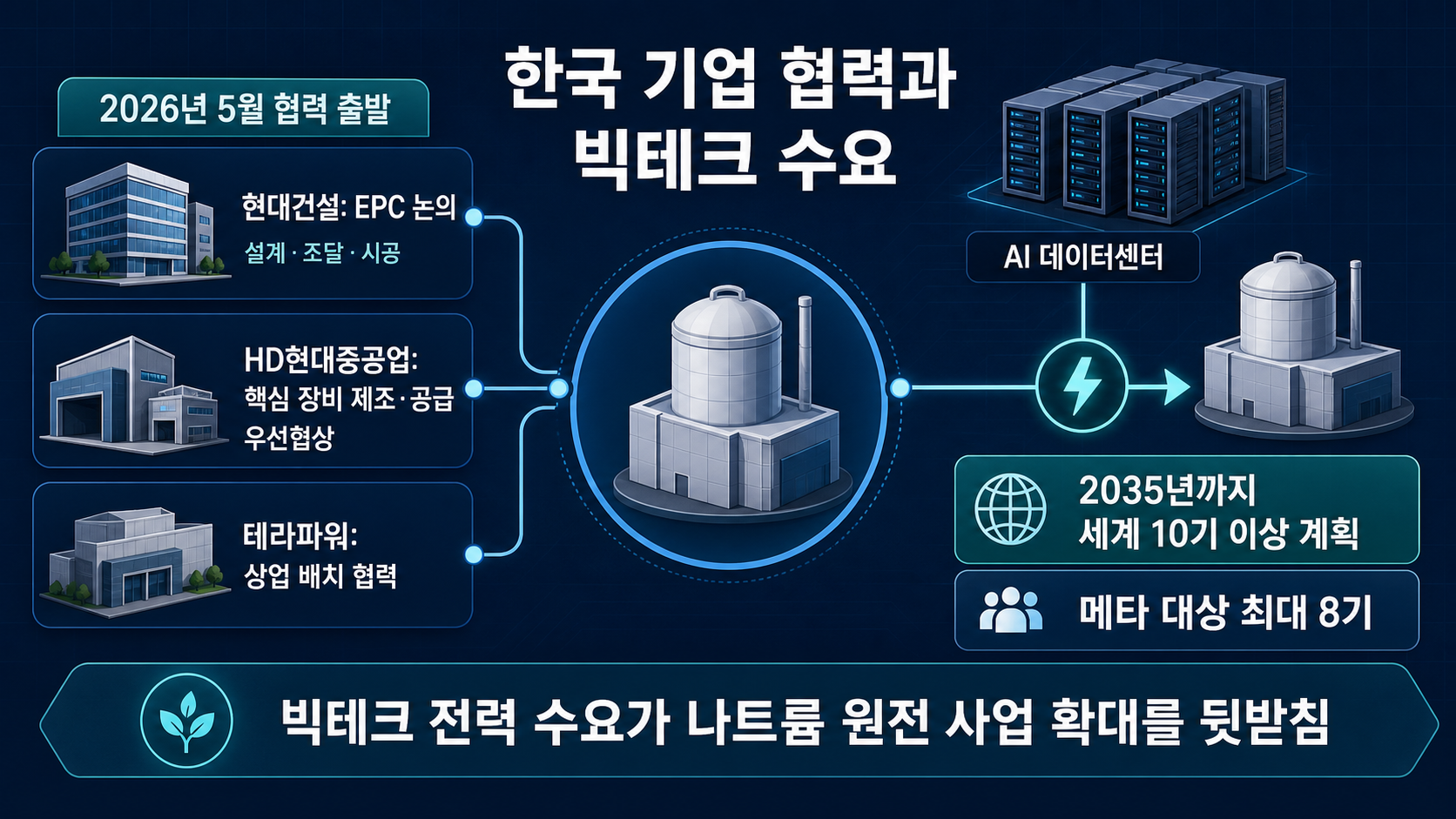

한국 기업과 빅테크 협력

18. 한국 기업과의 연결은 2026년 5월 한 단계 넓어짐.

19. 현대건설은 당시 테라파워·HD현대중공업과 나트륨 원전의 상업 배치를 위한 양해각서를 체결함.

20. 양해각서는 출발점임.

21. 현대건설은 후속 상업 원전의 설계·조달·시공 참여를 계속 논의하기로 함.

22. 설계·조달·시공은 설계도를 만들고 장비를 사서 발전소까지 완성하는 EPC 사업을 뜻함.

23. 2026년 5월 당시 HD현대중공업은 나트륨 원자로 핵심 장비의 제조·공급 우선협상대상자로 선정됨.

24. HD현대는 원자로 용기를 연간 2~3기 공급할 수 있는 생산체계 구축도 추진하는 것으로 보도됨.

25. 테라파워는 2026년 5월 당시 2035년까지 세계에 원전 10기 이상을 공급하겠다는 계획을 발표함.

26. 같은 달 자료에서 메타와도 2035년까지 최대 8기의 소형모듈원자로 공급 계약을 체결한 것으로 보도됨.

27. 인공지능 데이터센터가 늘수록 필요한 전력이 커지는 만큼 빅테크 계약은 나트륨 원전의 수요처가 어디인지 보여주는 대목임.

후속 원전 계약과 공급망 진입

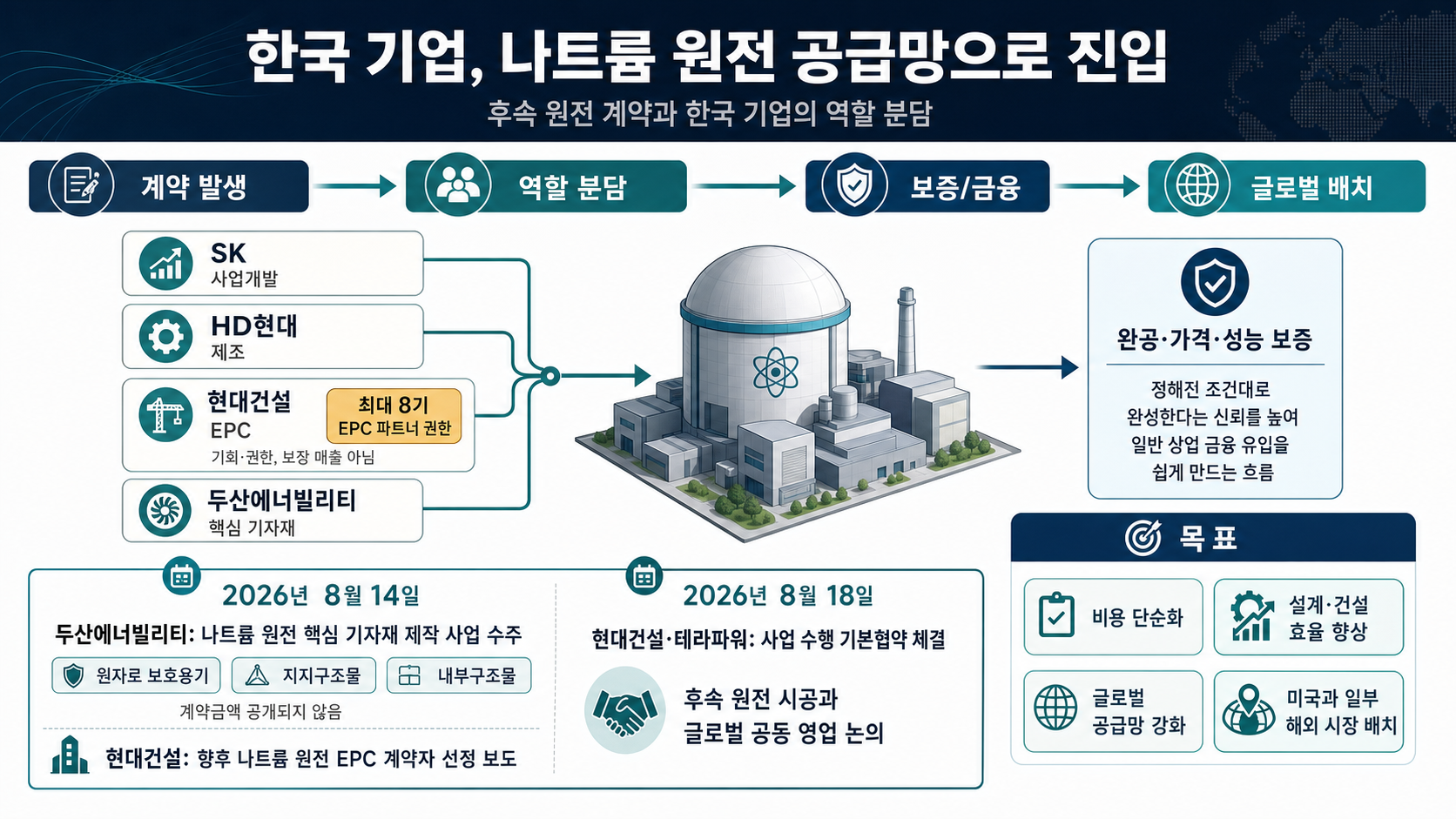

한국 기업 원전 공급망

28. 실제 계약도 나오기 시작함.

29. 두산에너빌리티는 2026년 8월 14일 나트륨 원전에 들어가는 핵심 기자재 제작 사업을 수주함.

30. 공급 품목은 원자로 보호용기와 지지구조물, 내부구조물임.

31. 다만 두산에너빌리티의 계약금액은 공개되지 않음.

32. 같은 날 현대건설은 향후 나트륨 원전 최대 8기의 EPC 계약자로 선정된 것으로 보도됨.

33. 현대건설은 2026년 8월 18일 테라파워와 나트륨 원전 사업 수행을 위한 기본협약을 체결했다고 밝힘.

34. 이번 협약으로 현대건설은 테라파워가 추가 계획 중인 후속 원전 최대 8기의 EPC 파트너 권한을 확보함.

35. 현대건설과 테라파워는 케머러 1호기 후속 원전 시공과 글로벌 공동 영업도 논의할 예정임.

36. 계약 구조에는 완공·가격·성능 보증이 포함됨.

37. 발전소를 정해진 조건대로 완성한다는 보증을 붙여 일반 상업 금융을 끌어오기 쉽게 만드는 구조임.

38. 비용을 단순화하고 설계·건설 효율과 글로벌 공급망을 높여 미국과 일부 해외 시장에 여러 기를 배치하려는 목적도 있음.

39. 한국 기업의 역할은 SK가 사업개발, HD현대가 제조, 현대건설이 EPC, 두산에너빌리티가 핵심 기자재를 맡는 구조로 정리됨.

40. 투자와 업무협약에 머물던 한국 기업들이 실제 원전 공급망으로 들어가기 시작했다는 의미임.

최대 8기 우선권의 투자 해석

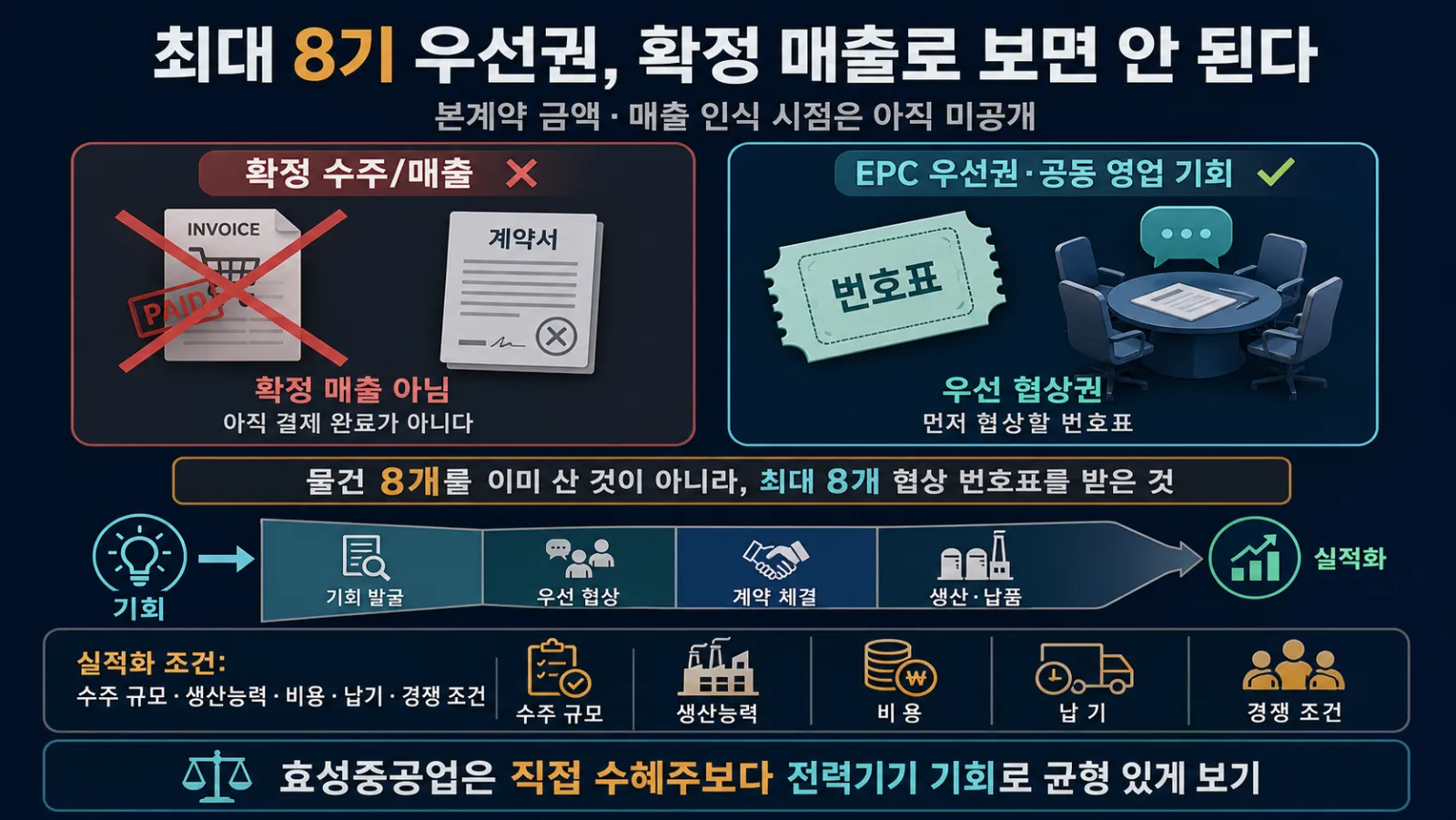

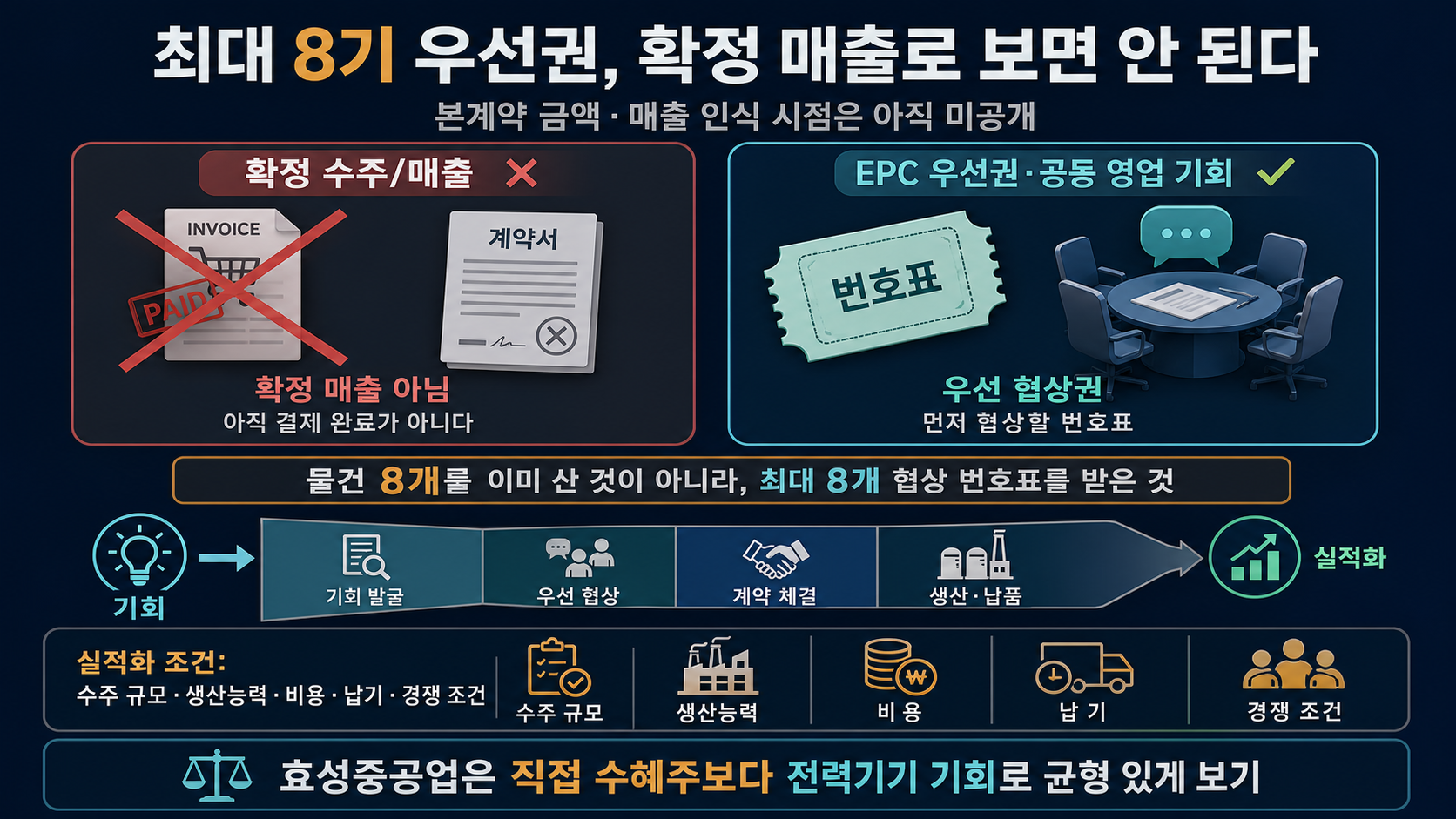

우선권과 확정 수주 비교

41. 다만 최대 8기는 확정된 8기 매출이 아니라 후속 원전의 EPC 우선권과 공동 영업 기회임.

42. 일상적인 구매에 비유하면 물건 8개를 이미 사고 결제까지 끝낸 것이 아니라, 최대 8개를 살 때 먼저 협상할 수 있는 번호표를 받은 것에 가까움.

43. 개별 원전의 본계약 금액과 매출 인식 시점은 아직 제시되지 않음.

44. 효성중공업이 해당 프로젝트의 전력기기 공급사로 참여한다는 내용도 공개되지 않음.

45. 효성중공업은 테라파워 직접 수혜주보다 원전·인공지능 데이터센터·전력망 투자 확대에서 기회를 얻을 수 있는 전력기기 기업으로 보는 편이 균형적임.

46. 산업 성장 기대가 개별 기업 실적으로 연결되는지는 수주 규모와 생산능력, 비용, 납기, 경쟁 조건이 좌우함.

한줄 코멘트. 현대건설의 최대 8기 우선권은 8기 수주 확정이 아니라 수주 경쟁에서 앞줄을 잡았다는 의미임. 두산에너빌리티와 HD현대는 기자재와 제조에서 실제 공급망 진입이 확인되고 있지만 공개된 계약금액은 제한적임. 원전주는 같은 테라파워 테마로 묶기보다 각 회사의 역할과 본계약, 매출 인식 시점을 따로 지켜볼 필요가 있음.

참고한 자료

  1. 연합뉴스 · 현대건설, 테라파워 원전 최대 8기 설계·조달·시공 우선권 2026-08-18
  2. 중앙일보 · 현대건설, 테라파워 원전 최대 8기 설계·조달·시공 우선권 2026-08-18
  3. 매일경제 · “美 케머러 1호기 후속 사업 협력”…현대건설, 테라파워 원전 최대 8기 설계·조달·시공 우선권 2026-08-18
  4. Hyundai Motor Group · Hyundai EC Expands Korea-U.S. Nuclear Alliance to Include “Fourth-Generation Reactors” | News
  5. Seoul Economic Daily · HD Hyundai Named Preferred Bidder for TerraPower SMR Components 2026-05-22
  6. CBC Globe · TerraPower Partners with Hyundai E&C and SK Innovation on Sodium Reactors… Why Hyosung Heavy Industries Is Drawing Attention 2026-08-16
  7. World Nuclear News · TerraPower expands cooperation with Korean partners 2026-08-14
  8. terrapower.com · News
  9. POWER Magazine · TerraPower’s Kemmerer 1 Enters Construction: Timeline of the Natrium Project’s Road to First Power 2026-04-23
  10. magazine.hankyung.com · 美 테라파워 원전 짓는 빌 게이츠…SK는 사업개발 HD현대 2026-08-14
  11. 우먼타임스 · 두산에너빌리티, 테라파워 차세대 원자로 핵심 기자재 수주 < 화학·에너지 < 산업 < 기사본문 2026-08-14
  12. 네이버 블로그 | 자금세상 · 🚀 두산에너빌리티 2026년 14조 수주 폭발! 10만대 재돌파 시나리오 📈 : 네이버 블로그

댓글

일정
